Как осуществить вывод необходимых данных в заметках к работе графика Oracle Primavera? Вкладка Заметки хранит информацию в виде HTML и способна интерпретировать ее также, как обычный браузер. Значит, там можно поместить ссылку и по ее нажатии отобразится информация, доступная по этой ссылке. Это может быть картинка, ссылка на файл или ссылка на HTML страницу. Если это ссылка на HTML-страницу, то пусть HTML-страница отразит нам информацию из другого источника данных! Из другой базы данных, хранящей детальную информацию к графику и работам Oracle Primavera. Таким образом реализуется использование заметок в Oracle Primavera для решения интеграционных задач. Для задачи интеграции Oracle Primavera и таких систем как SAP, 1С.
Разработанное решение выполнено в виде windows-сервиса. Заметки создаются автоматически, по расписанию или вручную. Расписание настраивается стандартными средствами операционной системы сервера. Содержание заметки это ссылка с параметрами. Если нажать на ссылку, то произойдет запрос к источнику данных. Полученные данные преобразуются в HTML-страницу и сформированная HTML-страница отразится в окне заметки.
Источник данных для вывода в заметках работы графика Oracle Primavera может быть представлен в виде sql-функции или таблицы базы данных, xml-файла данных, веб-сервиса, ссылки на файл в файловом хранилище.
Источниками данных могут такие системы как SAP и 1С, файловое хранилище. Или любая база данных в которой хранятся детальные данные по работе графика.
Таким образом разработанное решение автоматически по расписанию создает необходимые заметки к работе графика Oracle Primavera.
Примеры разработанных решений по выводу данных в заметках к работе графика
Если в компании используется модуль контроля поставки оборудования и материалов, то можно воспользоваться решением «Заметка План поставок». В заметках будут отражены данные плана поставок по работе графика.
Организация единого файлового хранилища проектно-сметной документации (ПСД) связанной с работами графика Oracle Primavera.

Решение «Заметка Параметры договора». Вывод основных данных по договору поставки, позиций договорной спецификации.

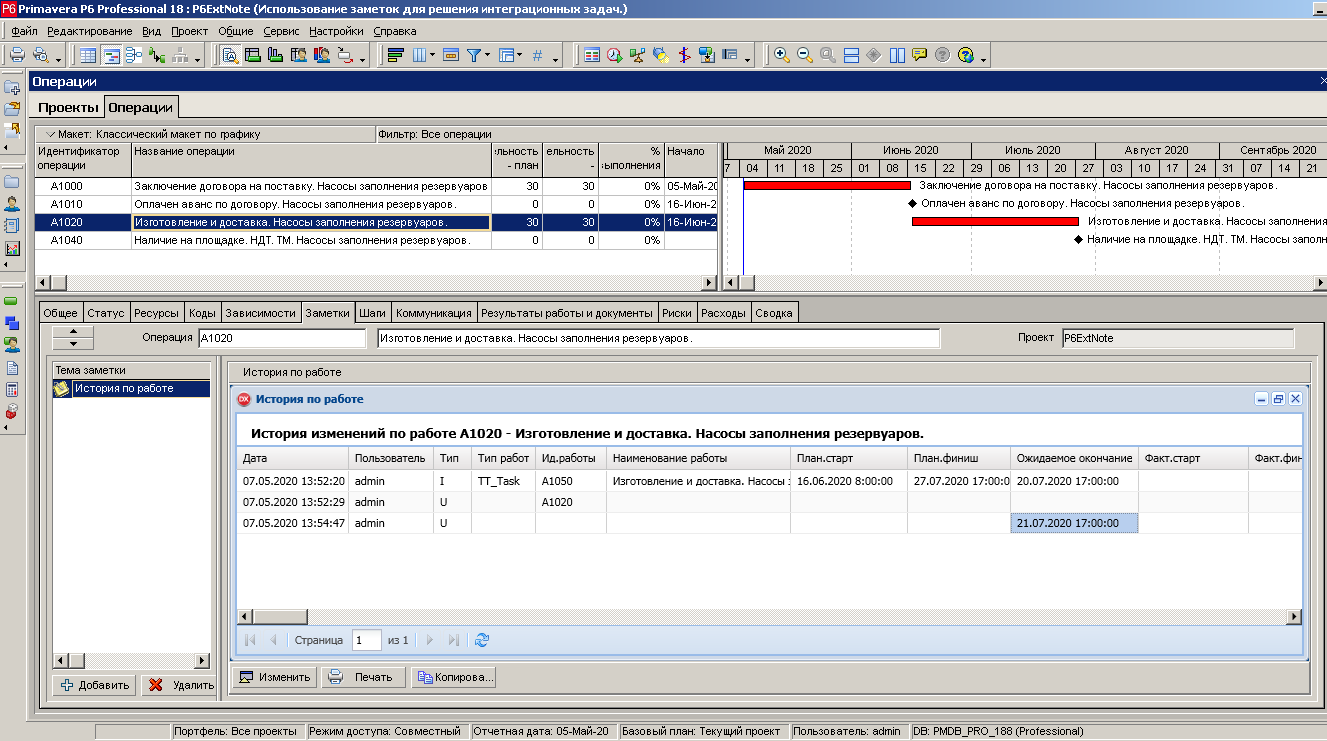

Для обеспечения контроля за изменением данных по работе графика в модуле используется решение «Заметка История по работе». Решение обеспечивает контроль действий пользователей в системе и оперативную информацию о том, кто, когда и какие изменения внес по работе. Причем если работа была удалена, а затем создана с тем же идентификатором работы, то эта информация также будет отражена.

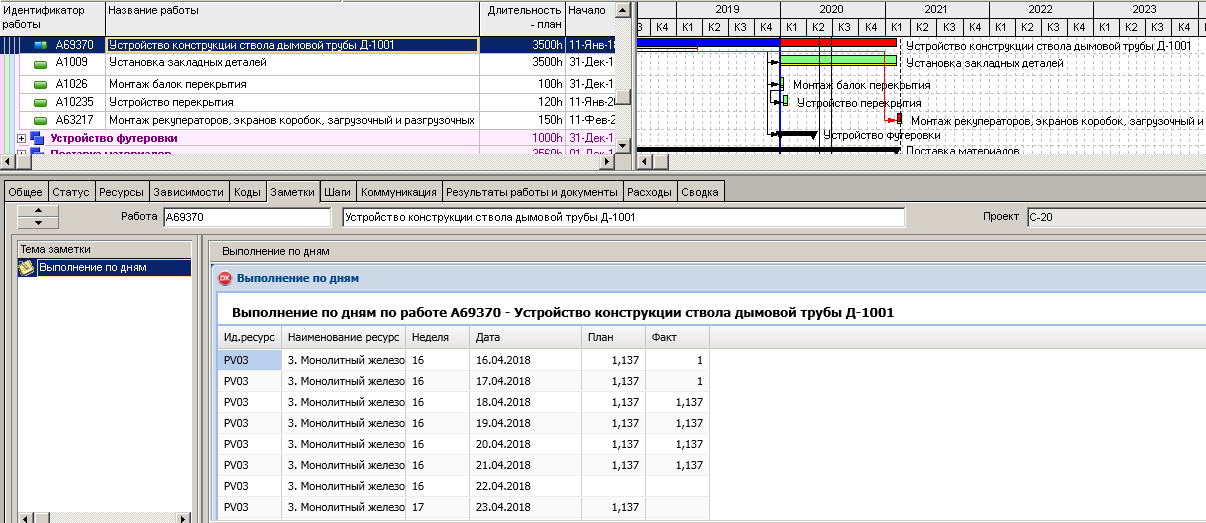

Если использовать модуль ежесуточного, оперативного контроля производства работ на площадке, то в заметки к работе СМР графика Oracle Primavera, можно вывести выполнение по дням, неделям.
